2025-03-07 11:25:49

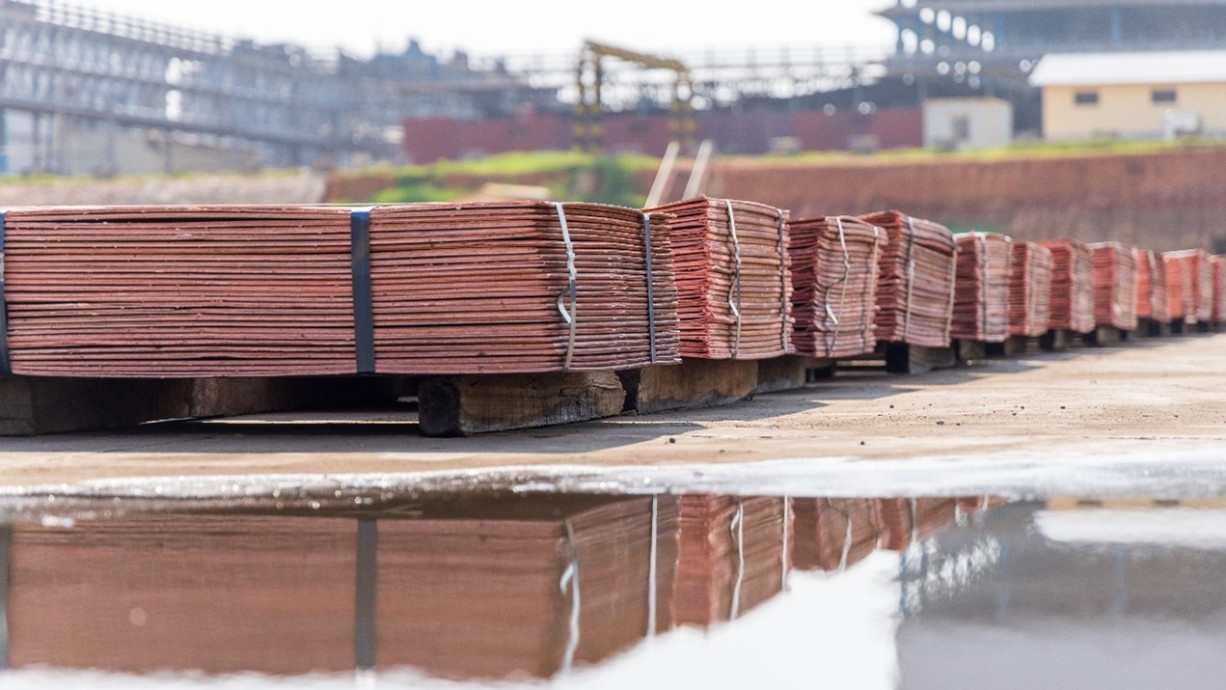

2025年元月伊始,KFM紧紧围绕年度生产任务,聚焦月度分解计划,严格执行选冶关键工序参数控制范围标准,多措并举保障生产用电,持续推进设备精细化管理,扎实开展入磨处理量提升科技攻关,驱动产能跃升。KFM今年1月主要生产指标全面超额完成计划目标。其中,选矿入磨处理量、阴极铜和金属钴产量分别完成计划的120.94%、110.17%和106.71%,A级铜合格率98.98%,钴一级品占比100%,顺利实现生产“开门红”。
为确保新年生产高位起步,KFM开展提质增效工作,重点实施了四项举措:
01 严格执行选冶关键工序参数控制标准
调度室根据投入、产出和料液池金属量变化,制定日供矿品位、入磨矿量、萃取和沉钴料液处理量以及产品产量计划,并跟踪执行情况;同时,平衡“采-选-冶”全流程金属量稳定,避免品位、离子浓度和溶液池液位波动过大。通过严格管控磨矿浓细度、浸出槽pH和电位、萃取相比、沉钴pH等关键参数,确保了各项指标稳定优异,为实现“开门红”提供了生产工艺保障。
02 多措并举保障生产用电
面对电力供需紧张形势,KFM管理层协同相关部门紧密配合,完成新增6台柴发并机并网发电,同步开展原有7台柴发线路拆除和安装的改造,稳步提升厂区供电系统可靠性,保障日常生产和运营。
03 扎实开展入磨处理量提升科技攻关
扎实开展入磨处理量提升科技攻关。近几个月,KFM以“激活科技创新力、提升选矿厂入磨处理量”为主线,分阶段解决制约入磨矿量提升难点,实现入磨处理量的大幅度提升。KFM先后完成增加顽石窗衬板提高半自磨矿石通过能力,旋流器给料泵管道优化技改提升矿浆输送能力、延长过流管路使用寿命,3#皮带整体更换为ST1250材质以适应矿石量的提升等工艺流程优化和科技创新项目。今年1月份,KFM磨矿台效持续提升,磨机实际运转保持高效率。
04 持续推进设备精细化管理,提高关键设备运转率
元月以来,各生产厂严格落实设备定人定机与责任牌挂牌工作,围绕设备润滑五定卡扎实开展点检润滑:选矿厂、冶炼厂、电积车间分别开展设备调修或装置改造工作,确保关键设备的转运率和完好率。
目前,KFM拥有1条生产线、15万吨以上的产铜能力。KFM生产部门负责人表示,KFM正以首月佳绩为新起点,持续优化生产组织,加快技术创新步伐,全力冲刺首季“满堂红”,为全年目标任务完成奠定坚实基础。
(来稿:KFM生产技术部 / 孟祥民)
